Tháo gỡ khó khăn các dự án lưới điện
Tập trung gỡ vướng
Toàn tỉnh đang thực hiện 12 dự án xây dựng lưới điện 110kV, 18 dự án chống quá tải và 39 dự án cấp điện nông thôn tại các huyện: Tân Yên, Lạng Giang, Lục Nam, Lục Ngạn, Sơn Động, Hiệp Hòa, Yên Thế, Việt Yên và TP Bắc Giang. Tổng kinh phí hàng trăm tỷ đồng.
![]() |

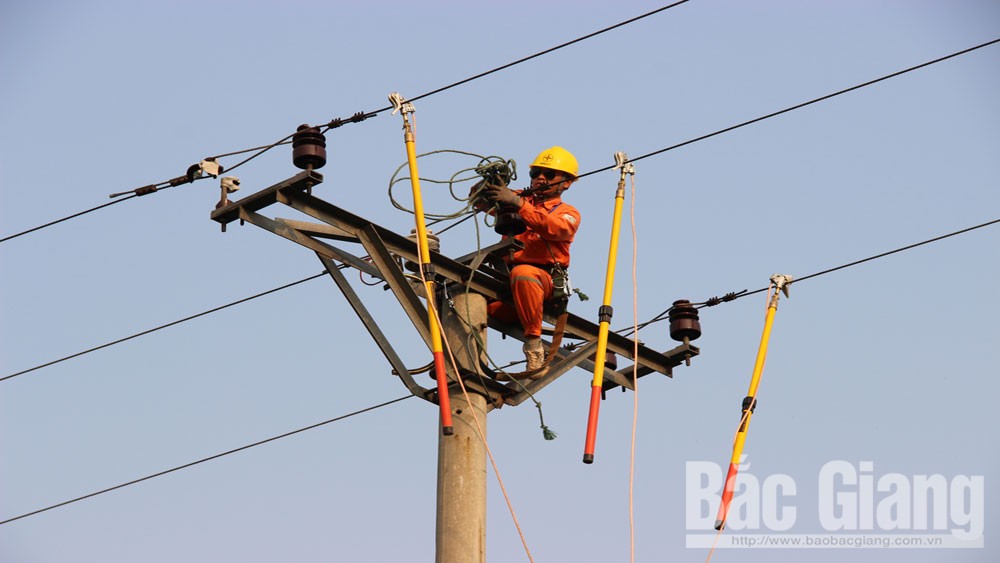

Cán bộ Công ty Điện lực Bắc Giang kiểm tra dự án lưới điện trên địa bàn huyện Việt Yên. Ảnh: Quốc Phương. |
Theo đó, để đẩy nhanh tiến độ dự án đường dây 110kV Bắc Giang-Lục Nam (mạch 2), UBND các huyện Lạng Giang, Lục Nam giao cho Trung tâm Phát triển quỹ đất và cụm công nghiệp hai huyện cùng với UBND các xã tuyên truyền, vận động người dân đồng thuận về chủ trương xây dựng dự án trên địa bàn. Đồng thời, lập phương án di chuyển vị trí cột ra khỏi diện tích đất vườn tại xã Thanh Lâm (Lục Nam) cho phù hợp với yêu cầu của một số hộ.
Dự án đầu tư xây dựng công trình đường dây 220kV Bắc Giang-Lạng Sơn do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư. Dự án đi qua các huyện: Lạng Giang, Lục Nam, Lục Ngạn và TP Bắc Giang. Đến thời điểm này, công trình đã chậm tiến độ 9 tháng do mới bàn giao mặt bằng được 15/21 vị trí móng cho đơn vị thi công. Trước thực trạng đó, UBND huyện đã giao cho Trung tâm Phát triển qũy đất và cụm công nghiệp cùng các xã vào cuộc tuyên truyền, vận động người dân. Trường hợp cố tình không chấp hành, địa phương sẽ áp dụng biện pháp cưỡng chế.
Chuyển biến tích cực
Các dự án lưới điện trên có vai trò quan trọng trong việc đáp ứng nhu cầu phát triển phụ tải; tăng cường sự linh hoạt khi vận hành hệ thống truyền tải điện khu vực; kết nối các vùng trong tỉnh, phục vụ phát triển KT-XH. Vì vậy, bằng những giải pháp trên, đến thời điểm này các dự án lưới điện đã và đang được tháo gỡ khó khăn, một số công trình tiến độ thực hiện đạt kết quả khả quan.
Đó là dự án đường dây và TBA 110kV Tân Yên (đi qua 3 huyện Hiệp Hòa, Yên Thế và Tân Yên) do Tổng Công ty Điện lực miền Bắc làm chủ đầu tư. UBND huyện Hiệp Hòa đã lập xong phương án thu hồi đất, bồi thường, hỗ trợ và niêm yết công khai theo quy định.
![]() Tới đây, Sở Công thương tiếp tục chỉ đạo, đôn đốc UBND các huyện, TP thực hiện nghiêm chỉ đạo của Tỉnh ủy và UBND tỉnh về việc giải quyết vướng mắc liên quan đến các dự án lưới điện. Kiên quyết trong tháng 5/2020 sẽ hoàn thành, qua đó góp phần đẩy nhanh tiến độ triển khai, thi công công trình, bảo đảm cung cấp điện phục vụ phát triển KT-XH địa phương". Ông Nguyễn Đức Hoàn, Trưởng Phòng Quản lý Năng lượng (Sở Công Thương) |
UBND huyện dự kiến phối hợp với chủ đầu tư chi trả tiền cho các hộ gia đình, cá nhân và bàn giao đất để thi công công trình sau kỳ nghỉ lễ 30/4 và 1/5. 4 xã, thị trấn thuộc huyện Tân Yên đã xác minh xong nguồn gốc đất và lập phương án bồi thường; riêng xã An Dương đang đẩy nhanh tiến độ hoàn thiện.
Ông Dương Ngô Mạnh, Chủ tịch UBND huyện Tân Yên cho biết: “Xác định đây là một trong những công trình thiết yếu đối với người dân, UBND huyện đã chỉ đạo các xã tập trung giải quyết khó khăn, dự kiến trong tháng 5 sẽ bàn giao xong mặt bằng cho nhà đầu tư thi công công trình, bảo đảm đúng tiến độ đóng điện theo kế hoạch”.
Tương tự, tại huyện Việt Yên, dự án đường dây và TBA 110kV Quang Châu đến nay chỉ còn một hộ gia đình chưa đồng ý nhận tiền đền bù. UBND huyện đã phê duyệt phương án bồi thường GPMB. Sau 10 ngày tới, nếu người dân không đồng ý thì chuyển tiền vào kho bạc và thi công công trình theo quy định.
Được biết, ngày 25/3, UBND tỉnh có văn bản yêu cầu tập trung giải quyết dứt điểm vướng mắc liên quan đến các dự án lưới điện. Trong đó chỉ rõ, các địa phương, đơn vị thực hiện nghiêm túc chỉ đạo của Bí thư Tỉnh ủy về GPMB liên quan xây dựng lưới điện trên địa bàn.
Được biết, Sở Công Thương đã cử cán bộ chuyên môn phối hợp với UBND các huyện, TP, đơn vị liên quan tập trung tuyên truyền tới người dân, thỏa thuận, xây dựng phương án, xác định giá trị tài sản để bồi thường GPMB. Trong đó tập trung cao đối với các dự án chưa xác định được nguồn gốc đất và xây dựng phương án bồi thường.
Thời gian qua, do ảnh hưởng của dịch Covid-19, toàn tỉnh đã thực hiện giãn cách xã hội trong vòng 15 ngày nên đã làm ảnh hưởng tới tiến độ công tác GPMB. Thời gian tới, các địa phương tiếp tục giải quyết dứt điểm những vướng mắc liên quan, tạo điều kiện cho nhà đầu tư đẩy nhanh tiến độ thực hiện các dự án.
Hoàng Phương
